Van der Duijn van Maasdamstraat in Oss opnieuw inrichten

We gaan de Van der Duijn van Maasdamstraat e.o. (zie bijlage projectgebied) opnieuw inrichten. We vervangen de bestaande verhardingen en riolering en leggen nieuwe rioleringen aan. Na aanbrengen van de verhardingen en in de komende plantseizoenen zullen we nieuwe bomen en groenvoorzieningen aanbrengen.

Fasering en planning

De werkzaamheden worden stap voor stap uitgevoerd. In de afbeeldingen hieronder ziet u de globale planning van het project. Binnen deze planning werken we meestal per straat.
Per straat verwijderen we eerst de bestaande bestrating. Daarna vervangen we de riolering en leggen we de nieuwe bestrating aan. Om het werk zo efficiënt mogelijk uit te voeren, beginnen we soms al in de volgende straat terwijl in de vorige straat nog niet alle bestratingswerkzaamheden zijn afgerond. Zo sluiten de verschillende werkzaamheden goed op elkaar aan en beperken we de totale uitvoeringsduur.

Hieronder vindt u de globale planning van de werkzaamheden:

Fase 1 en 2: kwartaal 3-4, 2026 en kwartaal 1 2027;
Fase 3: kwartaal 1-2 2027;
Fase 4: kwartaal 2 en 3 2027
Fase 5: kwartaal 4 2027 en kwartaal 1 2028
Fase 6: kwartaal 1 en 2 2028.

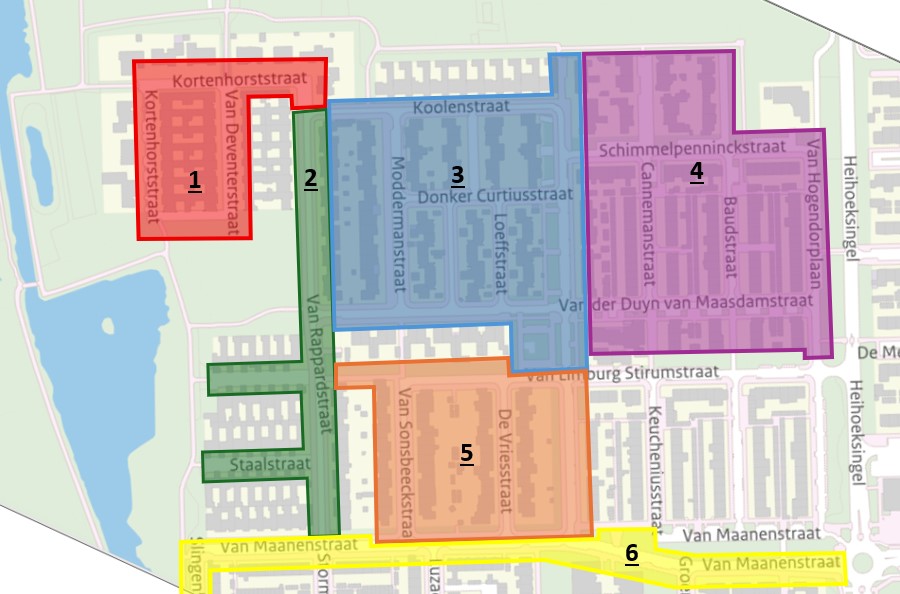

Fasering en planning herinrichting Van der Duijn Van Maasdamstraat

Werkzaamheden die fases overstijgen

Naast de werkzaamheden die per fase worden uitgevoerd, zijn er ook werkzaamheden die eerder starten of tegelijkertijd in meerdere fases plaatsvinden. Het gaat om:

  • het uitvoeren van bouwkundige opnames;
  • het verwijderen van bomen en groenvoorzieningen;
  • het verwijderen van de bovenste laag asfalt.

Bouwkundige opname

Voor de uitvoering van de werkzaamheden maken we gebruik van zware machines. Ook passen we op verschillende locaties bronbemaling toe om het grondwater tijdelijk te verlagen voor de aanleg van de nieuwe riolering. Hierdoor kunt u soms trillingen ervaren.

Om een goed beeld te krijgen van de huidige staat van de woningen en panden in de wijk, voeren we vooraf een bouwkundige opname uit. Een bouwkundig expert bezoekt hiervoor uw woning of pand en maakt foto's. Op basis daarvan wordt een rapport opgesteld.

U ontvangt van Socotec een brief met meer informatie en een toelichting op deze opname.

Asfalt

Een groot deel van de wegen in de wijk is van asfalt. Voordat we met de werkzaamheden kunnen beginnen, verwijderen we eerst de bovenste laag asfalt. Dit doen we met een speciale machine die het asfalt wegfreest. Het frezen gebeurt op verschillende dagen en in verschillende straten in de wijk. U ontvangt hierover op tijd een brief met informatie over wanneer deze werkzaamheden in uw straat plaatsvinden.

Verwijderen van bomen en groenvoorzieningen

De bomen en groenvoorzieningen die plaats moeten maken voor de werkzaamheden verwijderen we grotendeels in één keer. De werkzaamheden vinden plaats in de periode van november tot en met februari. Dit is ecologisch gezien de meest geschikte periode om bomen te kappen.
Tegelijkertijd verwijderen we alvast andere groenvoorzieningen in de wijk die later nodig zijn voor de werkzaamheden in de straat.

Start werkzaamheden

Maandag 31 augustus 2026 starten de voorbereidende werkzaamheden op in fase 1. Bewoners van fase 1 krijgen hiervoor een aparte brief.

Informatieavond 2 en 3 oktober 2024

Op 2 en 3 oktober was een informatieavond in de kantine van SV Ruwaard. Op deze avond hebben wij een presentatie gehouden en tekeningen gepresenteerd. Zie overalltekening hieronder. De bewoners zijn goed vertegenwoordigd. Op deze avond hebben wij het voorlopig ontwerp toegelicht en hebben de bewoners en belangstellenden veel kennis gedeeld van hun omgeving. Er zijn veel aandachtpunten aangeleverd om het ontwerp bij te schaven.

Meer informatie

Voor vragen over dit project neem contact op met de projectleider de heer J. Megens via telefoonnummer 14 0412.
